Успешное прохождение госэкспертизы
Готовим документацию в строгом соответствии с актуальными нормативами (ФЕР, ТЕР, ГЭСН, приказы Минстроя), что ускоряет прохождение проверок в государственных инстанциях

izhevsk@expertsmet.ru
+7 (917) 565-46-16
Проверка сметы
Приложите смету или ВОР — покажем, какие позиции могут вызвать замечания, и назовём стоимость доработки
Решения по ролям
Выберите свою роль: покажем состав работ, нормативы, итоговые документы и сроки.
Для кого:
Директорам по строительству, руководителям техзаказчика, cost control, сметным отделам
Ключевые результаты:
Для кого:
Гендиректорам, коммерческим директорам, руководителям ПТО, сметчикам, договорным отделам
Ключевые результаты:
Для кого:
ГИПам, руководителям проектных отделов, главным инженерам, сметным группам
Ключевые результаты:
Для кого:
Тендерным менеджерам, руководителям закупок, коммерческим директорам, сметчикам по тендерам
Ключевые результаты:
Цена одной ошибки
Спешка, неполные исходные данные, переход на РИМ и ФСНБ-2022
Сметная часть возвращается на доработку
Исправления, ответы на замечания и новый круг согласования
Подрядчик ждёт, сроки ввода объекта уходят вправо
Без заключения банк и заказчик не открывают следующий этап
Цена ошибки — не зарплата сметчика, а сдвинутый график и замороженное финансирование. Проверьте смету до подачи в экспертизу.
Проверить смету на рискиЗаказчики
Среди заказчиков — федеральные ведомства, госкорпорации, промышленные компании и девелоперы.
Минюст России
Development SystemsЧленство в СРО
Ассоциация проектировщиков «Содействия организациям проектной отрасли», СРО-П-166-30062011. Регистрационный номер члена П-166-504226063525-2349, в реестре с 08.12.2022.
Реестр НОПРИЗПрезентация
Сметы, согласования, акты КС-2 и КС-3, сопровождение экспертизы — как мы берём сметную часть проекта целиком.
Регион
ЭкспертСмет готовит и проверяет сметную документацию для строительства, реконструкции и ремонта. Заказчики из Ижевска и Удмуртской Республики получают у нас сметы, ведомости объёмов, заключения по сметам подрядчиков, обоснования цен и акты выполненных работ. С нами работают заказчики, подрядчики, проектные организации и участники закупок. Работа идёт дистанционно и не требует личной встречи: исходные данные и готовый результат передаются в электронном виде, сметчик на объект не выезжает, а сведения с площадки заказчик присылает по согласованному перечню.
Документация готовится так, чтобы её можно было проверить. Объёмы приводятся со ссылками на чертежи, цены сопровождаются обоснованием. Сметы считаются по ФСНБ-2022 ресурсно-индексным методом, с ценами ФГИС ЦС для региона строительства. Эксперт, подрядчик или контролирующая сторона видят, откуда взято каждое число, и возражают по существу, а не по общему впечатлению от документа. Документы можно передавать по частям: отдельная ведомость, смета на один раздел или проверка одной позиции. Для компаний Ижевска и республики порядок остаётся одним для любого объёма. Это делает разговор о стоимости предметным и сокращает число повторных согласований.
Подход
От проверки исходных данных и расчёта по РИМ до ответов на замечания экспертов.
Берём на себя диалог с госэкспертизой, правим замечания и сдаём сметы без критических ошибок — проект не простаивает из-за сметной части

Детализированные сметы позволяют отследить каждую статью расходов и исключить «скрытые» доплаты
Узкопрофильная команда сметчиков по госрасценкам обеспечивает точность расчётов и соответствие актуальным нормативам
Документация, подготовленная с учетом специфики госзаказа, исключает риски отклонения на экспертизе
Готовим документацию в строгом соответствии с актуальными нормативами (ФЕР, ТЕР, ГЭСН, приказы Минстроя), что ускоряет прохождение проверок в государственных инстанциях
Грамотная смета как приложение к госконтракту защищает заказчика от споров с подрядчиком, необоснованных доплат и претензий проверяющих органов
Над проектом работают инженеры-сметчики с опытом в строительстве, ремонте, инженерных сетях и знанием специфики госзаказа
Составим точную смету даже без полного комплекта проектной документации: по дефектным ведомостям, эскизам или результатам выезда инженера
Срок фиксируем в договоре до старта работ — под тендер, согласование или начало СМР
Консультируем, защищаем смету перед подрядчиком или проверяющими и оперативно вносим необходимые корректировки
Задачи региона
Ведомость объёмов работ составляется по проекту, и каждая строка получает ссылку на лист чертежей и формулу подсчёта. Результат передаётся в Excel с итогами и разбивкой по разделам. Заказчик использует её для сметы, торгов и сверки объёмов, заявленных подрядчиком. Спорные места проекта выносятся в отдельный перечень вопросов.
Сметный комплект проверяется на полноту: сводный сметный расчёт, объектные и локальные сметы, обоснования цен. Отдельно готовятся ответы на замечания экспертов, по каждому либо исправление, либо обоснование. Заказчик приходит на экспертизу с документами, которые можно защитить. Результат экспертизы зависит от проекта и эксперта, а задача подготовки состоит в том, чтобы убрать предсказуемые замечания.
Объёмы, расценки, коэффициенты и начисления сверяются с проектом, договором и нормативами. Итогом становится заключение: перечень замечаний со ссылкой на норму по каждому и суммой корректировки. Документ пригоден для переговоров с подрядчиком и принятия решения о подписании. Позиции без достаточных данных помечаются отдельно. Заказчик видит разницу по строкам.
Когда цены ресурса нет во ФГИС ЦС, она обосновывается предложениями поставщиков по Методике 421/пр. Предложения приводятся к сопоставимому виду и оформляются таблицей, которую подписывает заказчик. Комплект передаётся на экспертизу вместе с запросами и пояснением по выбору цены. Если цена есть во ФГИС ЦС, анализ не нужен.
По проекту или ведомости объёмов составляются локальные и объектные сметы и сводный сметный расчёт. Состав зависит от вида объекта и стадии документации. Заказчик получает связанный комплект, в котором итоги глав сходятся с объектными и локальными сметами. Расчёт ведётся по ФСНБ-2022 ресурсно-индексным методом. Состав комплекта согласуется до начала работы.
Направления и цены
Разработка и сопровождение сметной и исполнительной документации по действующей нормативной базе.
Комплексная подготовка сметной документации, соответствующей нормативным требованиям для согласования и реализации
Считаем по составу: локальная смета от 25 000 ₽, объектная от 35 000 ₽, сводный расчёт от 50 000 ₽.
ВОР от 25 000 ₽, конъюнктурный анализ от 25 000 ₽, срочность добавляет 50–150% к базовой цене.
Оптимальный выбор для тех, кто ищет баланс между ценой и глубиной проработки; включает все необходимые разделы
Базовая подготовка включает аудит, правки, обоснования цен и пояснительную записку.
Закрытие замечаний от 25 000 ₽ за смету; сопровождение экспертизы считаем как 30% от стоимости подготовки.
Профессиональная разработка всех типов технической документации для строительства с учетом требований стандартов
Расчёт объёмов по чертежам: 120–140 ₽ за позицию, минимальный заказ 25 000 ₽.
Обмер на объекте: 1 000–1 250 ₽ в час; исполнительные журналы и закрывающие документы считаются отдельно.
Профессиональная проверка смет с целью выявления ошибок, неточностей и выполнение оптимизации затрат
Проверка перед экспертизой: 25 000–75 000 ₽ за смету, в зависимости от объёма и исходных данных.
Экспертное заключение от 25 000 ₽; корректировка после замечаний обычно 50% от базовой цены.
Полный комплекс работ по разработке и оформлению исполнительной документации для строительных проектов любой сложности
КС-2/КС-3: 700–1 200 ₽ за акт или 60 ₽ за позицию, минимальный заказ 25 000 ₽.
КС-3 включена при заказе КС-2; КС-6а от 25 000 ₽, М-29 от 25 000 ₽.
Комплексное сметное сопровождение проектов на условиях аутсорсинга – эффективная альтернатива штатному отделу

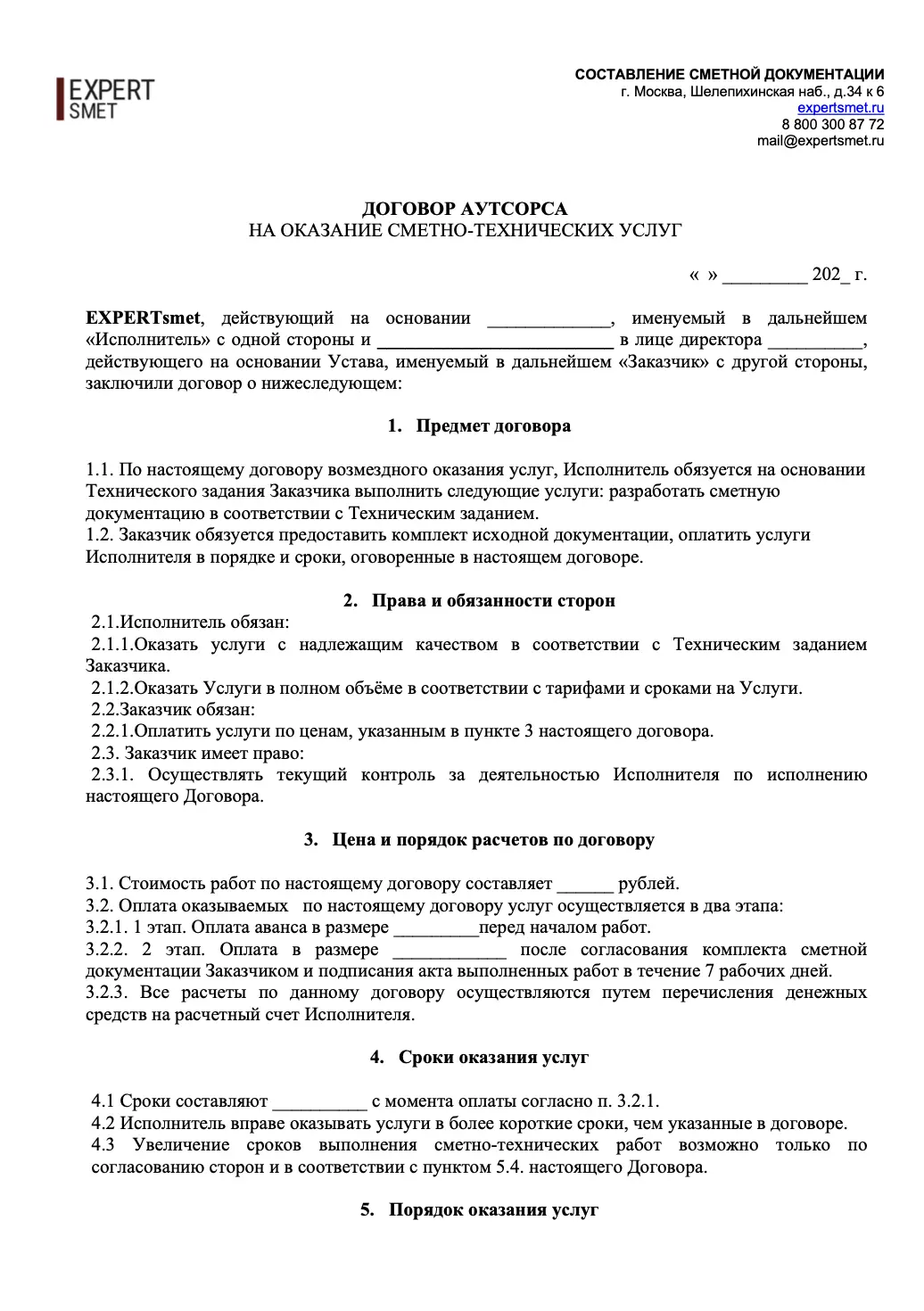

Абонемент включает ежемесячное закрытие, КС-2/КС-3, книгу закрытия и взаимодействие с бухгалтерией.
Расширенный аутсорс с представлением на стороне заказчика и сбором первички: от 50 000 ₽ в месяц.
Образцы документов
Пять направлений — пять комплектов документов. Ниже образцы: форма настоящая, данные условные.
Форма по Методике, утв. приказом Минстроя России № 421/пр

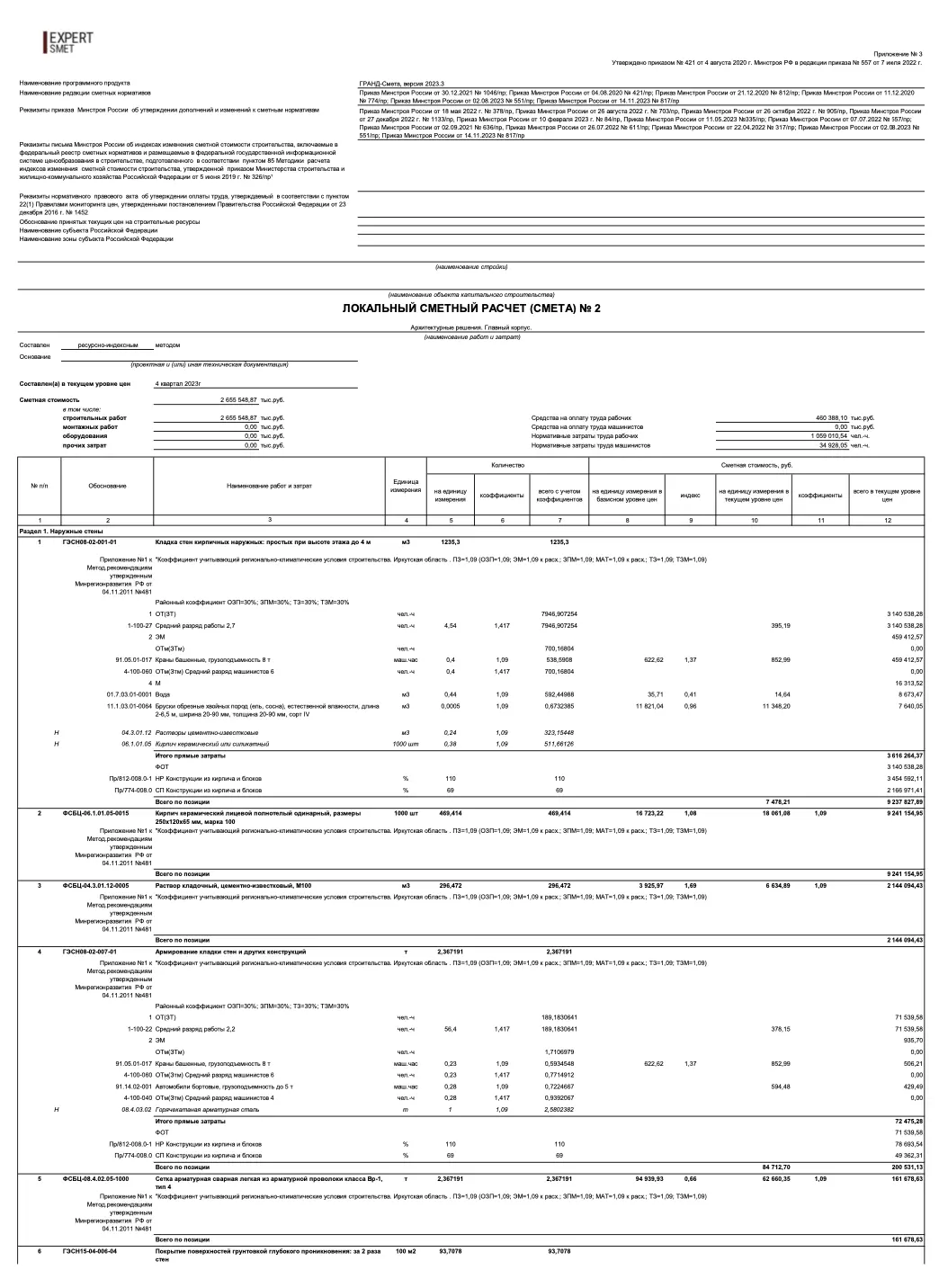

Локальный сметный расчёт (смета) № 02-01-01
на общестроительные работы
| № | Обоснование | Наименование работ и затрат | Ед. изм. | Кол-во | Всего, руб. |
|---|---|---|---|---|---|
| Раздел 1. Фундаменты | |||||
| 1 | ГЭСН 06-01-001-01 | Устройство бетонной подготовки | 100 м³ | 0,42 | 186 430 |
| 2 | ГЭСН 06-01-001-16 | Устройство фундаментных плит железобетонных плоских | 100 м³ | 1,18 | 612 870 |
| Раздел 2. Стены | |||||
| 3 | ГЭСН 08-02-001-01 | Кладка стен кирпичных наружных простых при высоте этажа до 4 м | м³ | 96,5 | 318 240 |
| Итого прямые затраты | 1 117 540 | ||||
| Накладные расходы | 98 320 | ||||
| Сметная прибыль | 68 740 | ||||
| Всего по смете | 1 284 600 | ||||
Считаем по проекту или ведомости объёмов в нормативах ФСНБ-2022. Каждая строка — со ссылкой на норму и на лист проекта.
В комплекте
Приложение к сопроводительному письму в экспертную организацию
Ответы на замечания
по разделу «Смета на строительство»
| № | Замечание эксперта | Ответ и внесённые изменения | Статус |
|---|---|---|---|
| 1 | Объём работ по п. 14 ЛСР 02-01-01 не подтверждён проектной документацией | Объём приведён в соответствие с листом 7 раздела КР, ведомость объёмов откорректирована | Снято |
| 2 | Не представлен конъюнктурный анализ на оборудование по п. 31 | Приложен анализ по трём поставщикам с коммерческими предложениями | Снято |
| 3 | Применён индекс, не соответствующий кварталу составления сметы | Смета пересчитана с действующими индексами, итог обновлён в сводном расчёте | На проверке |
Проверяем комплект до подачи, загружаем документы и ведём переписку с экспертной организацией. Сопровождаем в экспертизе и отвечаем на замечания.
В комплекте
Заключение специалиста
Заключение по результатам проверки
сметной документации подрядчика
| № | Позиция | Что выявлено | Было, руб. | Стало |
|---|---|---|---|---|
| 1 | п. 3, ЛСР 02-01-01 | Объём кладки больше проектного на 12,4 м³ | 359 130 | 318 240 |
| 2 | п. 19, ЛСР 02-01-02 | Применена норма на более сложный вид работ | 204 600 | 171 900 |
| 3 | гл. 9, сводный расчёт | Лимитированные затраты начислены дважды | 86 500 | 43 250 |
| Итого по проверенным позициям | 650 230 | 533 390 | ||
Сверяем смету с проектом: объёмы, нормы, индексы, лимитированные затраты. На выходе — документ, с которым можно идти к подрядчику.
В комплекте
Унифицированная форма № КС-2, утв. постановлением Госкомстата России от 11.11.99 № 100
Акт о приёмке выполненных работ № 3
отчётный период: 01.09.2026 – 30.09.2026
| № | По смете | Наименование работ | Ед. изм. | Кол-во | Стоимость, руб. |
|---|---|---|---|---|---|
| 1 | 1 | Устройство бетонной подготовки | 100 м³ | 0,42 | 186 430 |
| 2 | 2 | Устройство фундаментных плит железобетонных плоских | 100 м³ | 0,59 | 306 435 |
| Итого по акту | 492 865 | ||||
Готовим закрывающие документы по смете и журналу работ. Позиции, объёмы и суммы в акте совпадают со сметой — расхождения находим до подписания, а не после.
В комплекте
Приложение к акту оказанных услуг
Отчёт о сметном сопровождении
за сентябрь 2026 г.
| Дата | Объект | Задача | Результат |
|---|---|---|---|
| 03.09 | Склад, корп. 2 | Локальная смета на отделочные работы | Передана заказчику |
| 11.09 | Офисное здание | Проверка сметы подрядчика | Заключение, 6 замечаний |
| 18.09 | Склад, корп. 2 | КС-2 и КС-3 за август | Подписаны |
| 26.09 | Офисное здание | Ответы на замечания экспертизы | 4 из 5 сняты |
За вашими объектами закреплён сметчик: сметы, проверка подрядчиков, акты и ответы на замечания. Затраты на фонд оплаты труда — до 40% ниже, чем со штатным сметчиком.
В комплекте
Разрабатываем сметы и ведомости объёмов работ, проводим проверку и экспертизу, считаем стоимость по позициям в Ижевске и по РФ. Онлайн-калькулятор и сметный аутсорс.
Пакеты
Выберите сценарий: в каждом пакете — состав работ и итоговые документы.
Готовим корректировки смет и обоснование, сопровождаем согласование объектов до утверждения.
Выверяем соответствие ПД/РД, формируем ВОР и полный комплект документов с трассируемостью источников для МГЭ/банков.
Сравнение подходов
Критерии, по которым обычно выбирают исполнителя:
| Критерий | Частный сметчик | Штатный сметчик | ЭкспертСмет |
|---|---|---|---|
| Сроки и предсказуемость | Зависит от человека, нет SLA | В пике — узкое горлышко | SLA ответы, параллельная работа команды 3–5 экспертов |
| Риски и ответственность | Личные договорённости | Ответственность на работодателе | Процессы и проверки, экспертиза смет, поддержка в спорных ситуациях |
| Соответствие нормам | Обновления — на исполнителе | Нужно регулярно доучивать | Актуальные ФЕР/ТЕР/ГЭСН и индексы 2026 года, корректная методика (в т.ч. РИМ) и региональные индексы Москвы (ФГИС ЦС) |
| Документы и трассируемость | Часто не хватает пакета для банка/ГГЭ | Зависит от практики отдела | Полный комплект для Мосгосэкспертизы и банков + соответствие 44-ФЗ/223-ФЗ |
| Масштабирование | Сложная замена | ФОТ растёт, простои | Гибко наращиваем ресурс, несколько проектов без потери качества |
| Экономика | Дешевле точечно | Дорого на год: софт/налоги/отпуска | Оплата за фактическую загрузку, без ФОТ и лицензий на вашей стороне |
Калькулятор
Заполните параметры проекта — покажем диапазон стоимости и срок подготовки. Отдельная локальная смета считается отдельно — от 25 000 ₽.
Стоимость
Цены «от» по типам заказчиков. Точную стоимость называем после просмотра исходных данных.
Подрядчики и субподрядчики
| Услуги и стоимость | Строительные компании | Девелоперы | Проектные бюро | Госзаказчики | Частные заказчики |
|---|---|---|---|---|---|
| Ваш профиль | Подрядчики и субподрядчики | Застройщики и инвесторы | Архитекторы и проектировщики | Бюджетные организации | Малый бизнес и частные лица |
| Составление смет | |||||
| Локальная смета (базовая) | от 32 000 ₽ | от 38 000 ₽ | от 28 000 ₽ | от 35 000 ₽ | от 25 000 ₽ |
| Объектная смета | от 45 000 ₽ | от 52 000 ₽ | от 38 000 ₽ | от 48 000 ₽ | — |
| Сводный сметный расчёт | от 60 000 ₽ | от 70 000 ₽ | от 52 000 ₽ | от 65 000 ₽ | — |
| Ведомость объёмов работ (ВОР) | от 25 000 ₽ | от 25 000 ₽ | включено | включено | от 25 000 ₽ |
| Конъюнктурный анализ цен | от 25 000 ₽ | от 25 000 ₽ | от 25 000 ₽ | включено | — |
| Экспертиза и сопровождение | |||||
| Проверка сметы перед экспертизой | от 25 000 ₽ | от 25 000 ₽ | от 25 000 ₽ | включено | — |
| Сопровождение в госэкспертизе | 30% от экспертизы | 30% от экспертизы | 30% от экспертизы | включено | — |
| Корректировка после замечаний | 50% от базовой цены | включено | 50% от базовой цены | включено | — |
| Экспертное заключение | от 25 000 ₽ | включено | от 25 000 ₽ | включено | — |
| Исполнительная документация | |||||
| Акт КС-2 (за позицию) | 60 ₽ мин. 25 000 ₽ | 60 ₽ мин. 25 000 ₽ | 80 ₽ мин. 25 000 ₽ | 50 ₽ мин. 25 000 ₽ | — |
| Справка КС-3 | включено при заказе КС-2 | включено при заказе КС-2 | включено при заказе КС-2 | включено при заказе КС-2 | — |
| Журнал КС-6а | от 25 000 ₽ | от 25 000 ₽ | — | от 25 000 ₽ | — |
| Ведомость М-29 | от 25 000 ₽ | от 25 000 ₽ | — | от 25 000 ₽ | — |
| Специальные опции | |||||
| Срочное выполнение (24 часа) | +100% | +100% | +150% | — | +50% |
| Ресурсно-индексный метод (РИМ) | включено | включено | включено | включено | +2 000 ₽ |
| Работа с вашим ПО | включено | включено | включено | включено | +3 000 ₽ |
| Выделенный менеджер | включено | включено | включено | включено | +5 000 ₽/мес |
| Консультация по оптимизации | включено | включено | включено | — | включено |
| Типовой проект | от 60 000 ₽ или 0.5–0.8% СМР | от 75 000 ₽ или 0.4–0.7% СМР | от 40 000 ₽ за раздел ПСД | от 65 000 ₽ фиксированная | от 25 000 ₽ за объект |
| Срок выполнения | 3–5 дней | 5–7 дней | 5–7 дней | 7–10 дней | 2–3 дня |
Порядок работы
Работа с заказчиком из Ижевска начинается с оценки материалов. Заказчик присылает проект, ведомости или смету, а сметчик определяет состав документов и сообщает, чего не хватает. Вопросы по исходным данным собираются одним перечнем, а не задаются по одному в ходе расчёта, поэтому заказчик отвечает на них за один раз и не возвращается к ним позже.
Так порядок остаётся одинаковым для небольшой проверки и для крупного комплекта. Условия работ закрепляются договором с техническим заданием. В нём указаны состав работ, форма результата и порядок взаимодействия. Если в ходе работы меняется проект, изменения вносятся с пометкой версий: в документах видно, какая редакция проекта положена в основу расчёта и что изменилось относительно предыдущей. Исходные материалы заказчика не передаются третьим лицам и используются только для задач по договору, поэтому проект и смета остаются закрытыми для посторонних. Документы хранятся и передаются с соблюдением конфиденциальности, а доступ к материалам заказчика есть только у тех, кто работает над его задачей.
После сдачи работа не прекращается. Сметчик остаётся на связи и отвечает на вопросы заказчика, эксперта и подрядчика по документации, которую составил. Сметчик отвечает за свой расчёт: исправляет замечания и объясняет принятые решения. Заказчик из Удмуртской Республики не ищет исполнителя заново, когда возникает вопрос по смете, сданной ранее, и получает пояснения от того, кто знает расчёт изнутри.
Кейсы

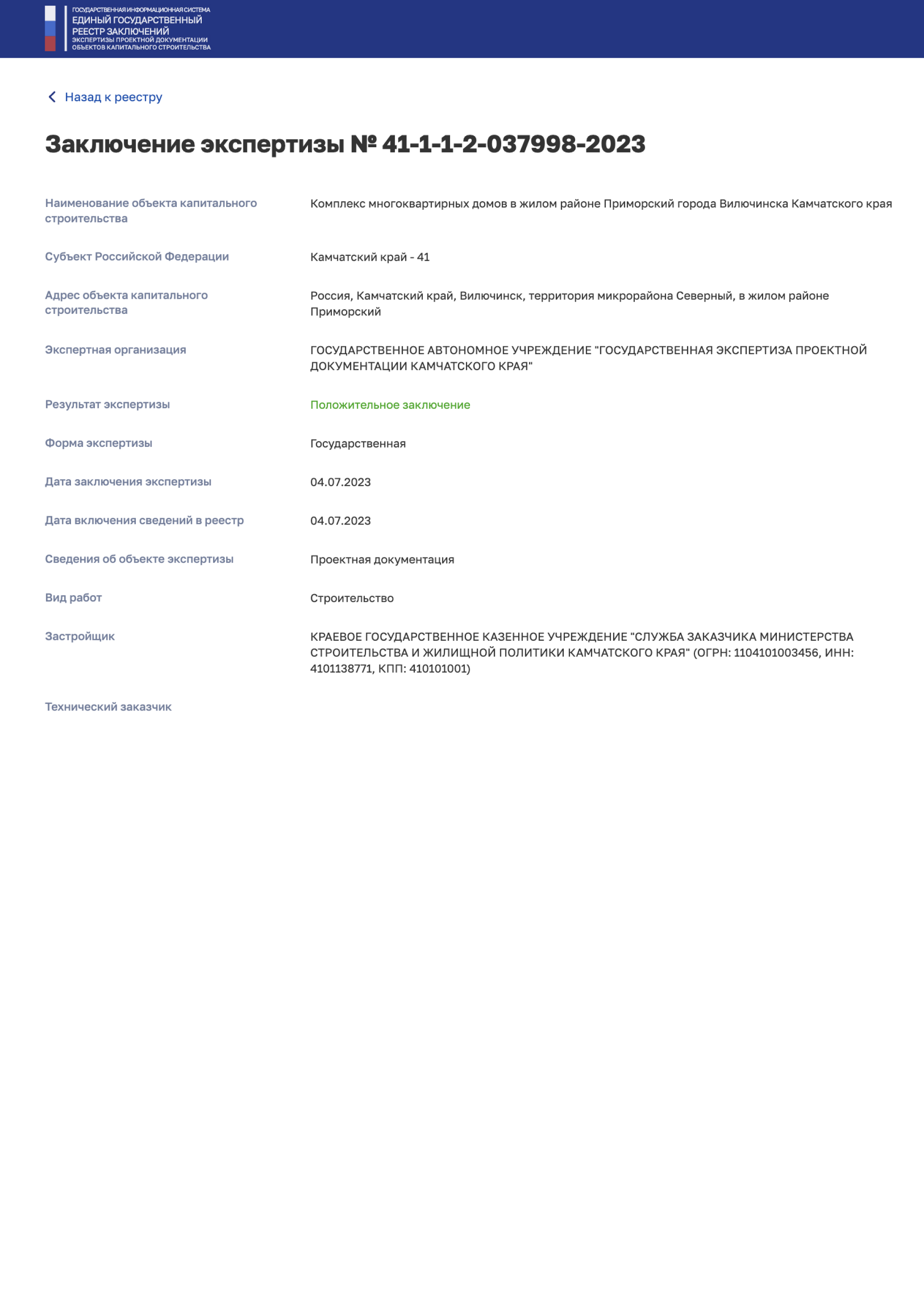

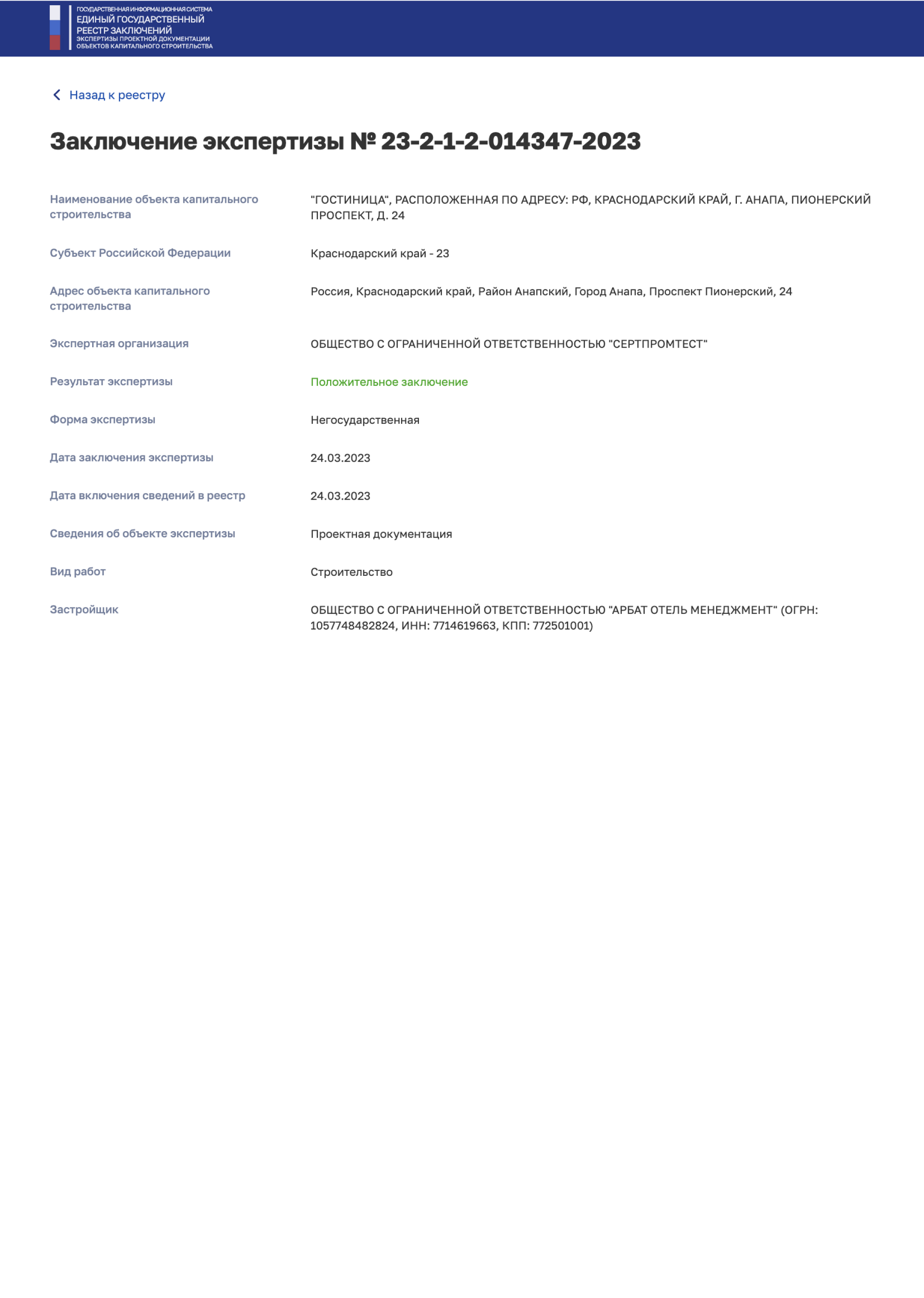

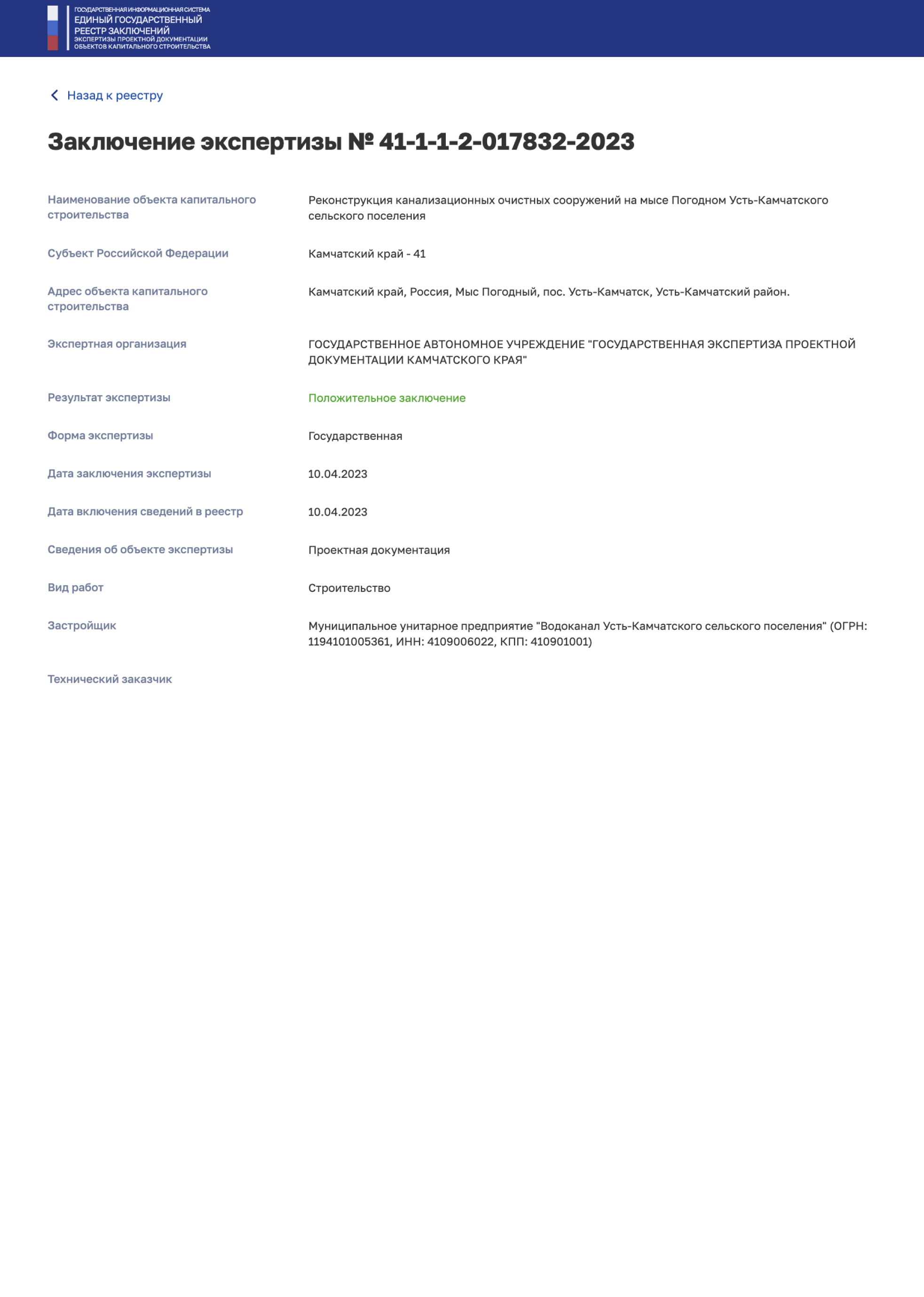

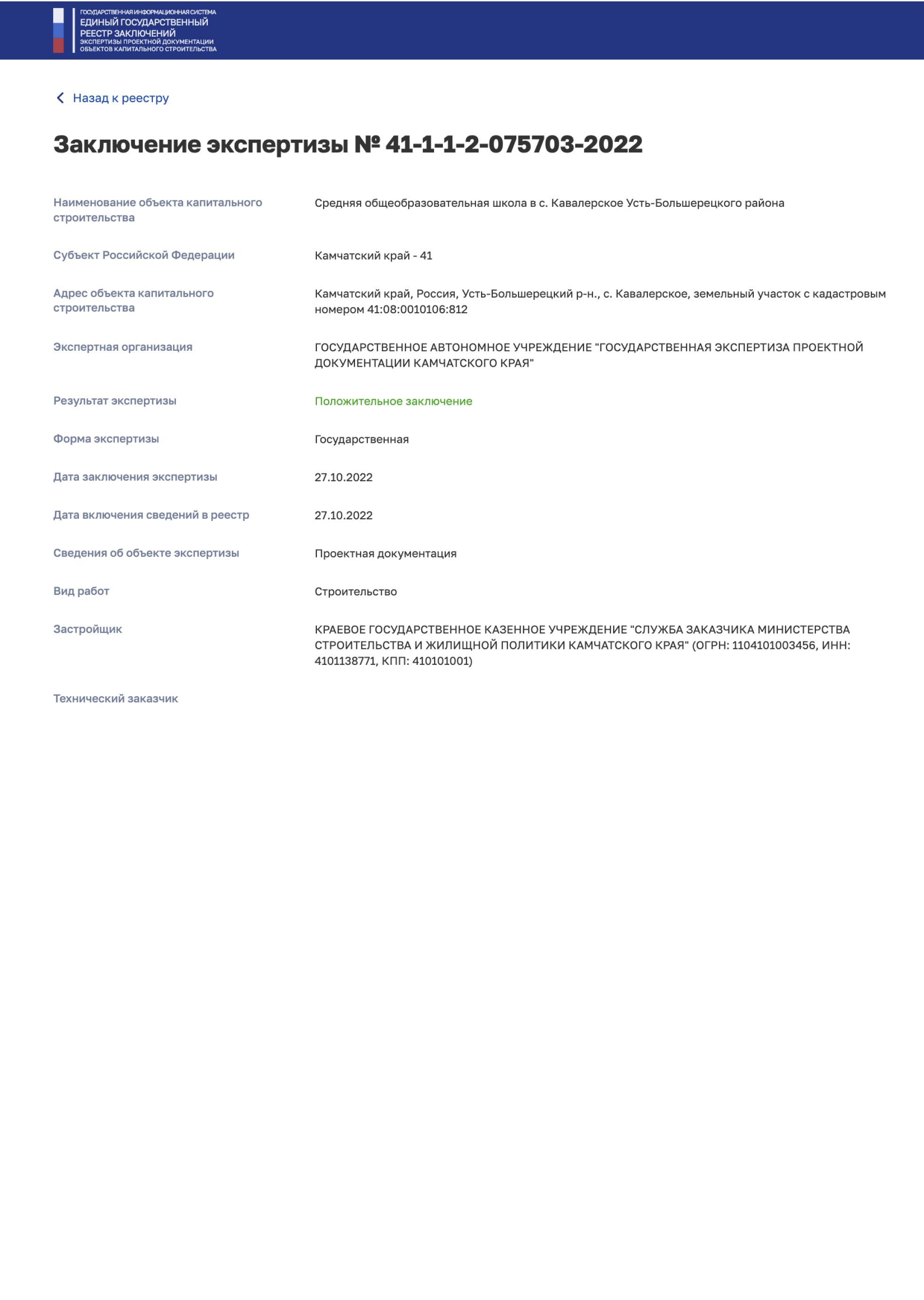

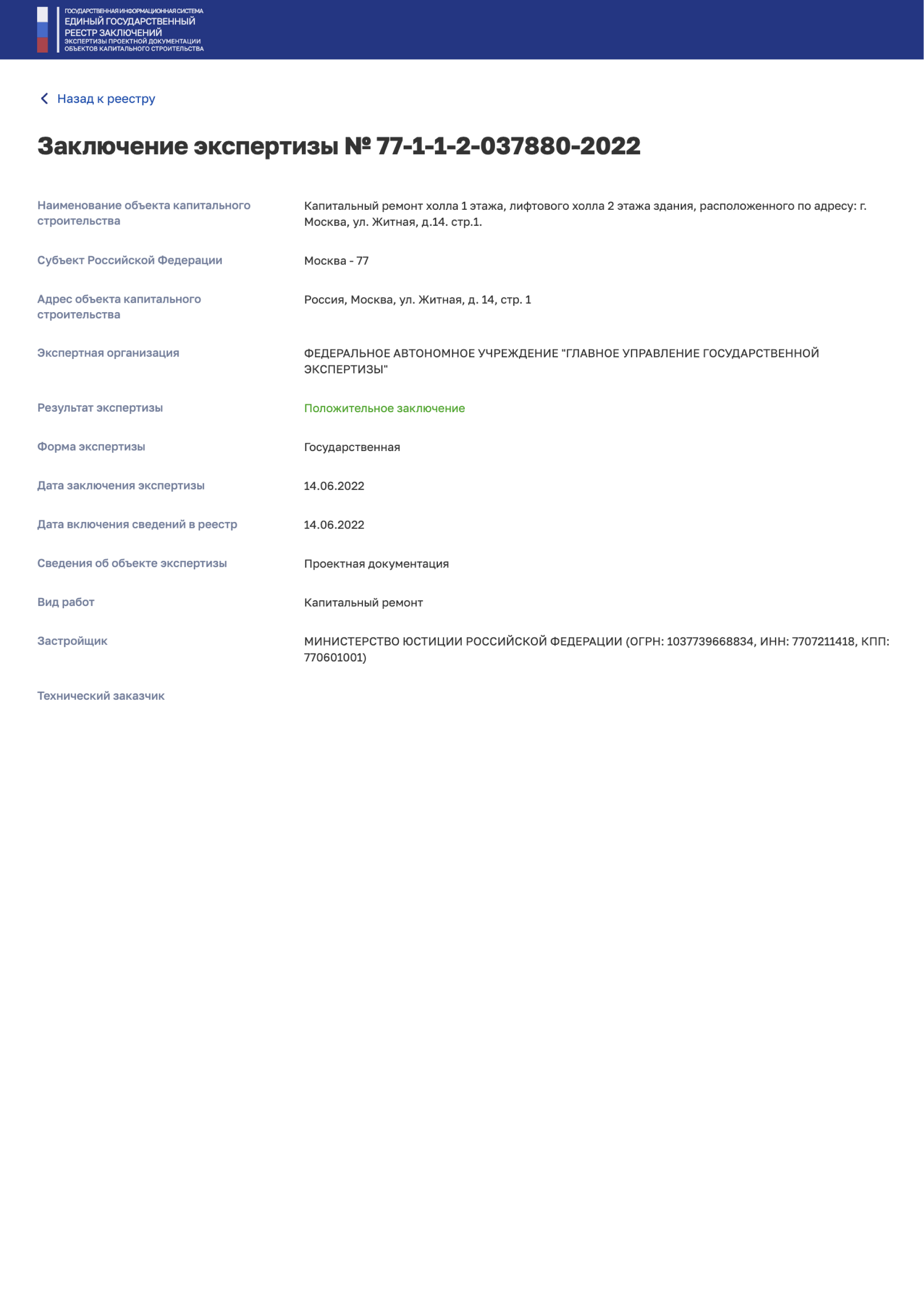

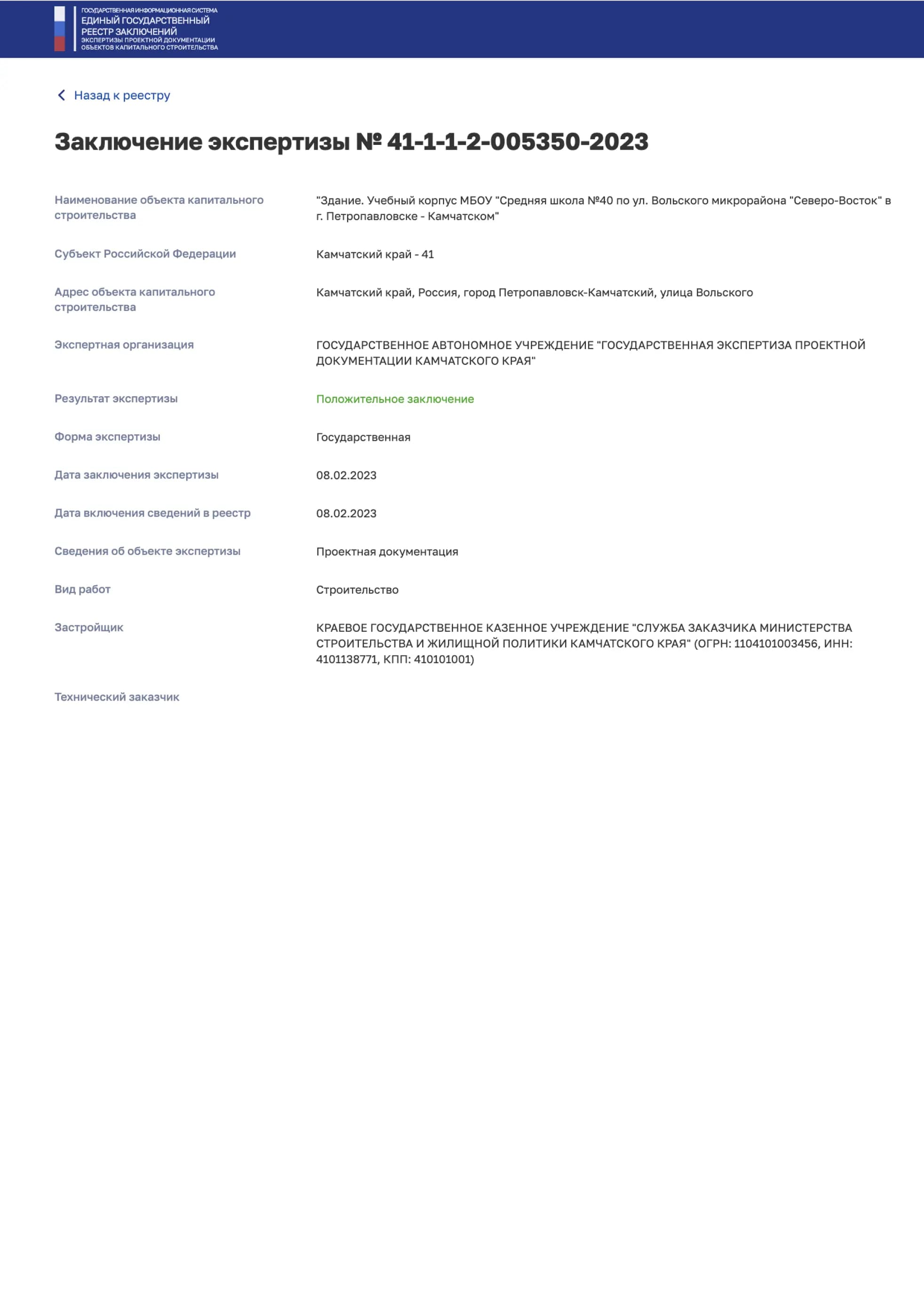

11 выписок из государственного реестра заключений по объектам, где мы готовили сметную документацию. Листайте ленту вбок и нажмите на выписку, чтобы открыть её целиком.
Нас цитируют
Редакции обращаются к нам за комментариями о ценах на стройматериалы, сметах и стоимости строительства.
Статьи
Методики, изменения в нормативной базе и типовые замечания по сметной части.
Ресурсный метод в сметном деле: от теории к практике. Узнайте, как применить этот метод для минимизации затрат и оптимизации сметы на строительство
Читать полностьюПодпишитесь на рассылку и получайте новости от экспертов, инструкции и полезные материалы
Объекты региона
Кровли, фасады, инженерные системы. Работа начинается с дефектной ведомости, затем идёт смета с учётом демонтажа и условий эксплуатируемого здания. Заказчик видит, какие затраты относятся к демонтажу, а какие к новым работам, и может проверить каждую позицию. Все изменения помечаются версией.
Школы, детские сады, больницы. Такие объекты финансируются из бюджета и проходят экспертизу, поэтому смета оформляется с учётом строгой отчётности. Каждая цена имеет обоснование, а состав документов соответствует требованиям, предъявляемым при проверке и приёмке. Это снижает риск возврата документов. Состав комплекта оговаривается заранее.
Для реставрации применяются специальные сборники и расценки, отличные от общестроительных. Сметчик подбирает нормы по виду работ и следит, чтобы они не смешивались с обычными. Заказчик получает смету, где реставрационные работы выделены и обоснованы по профильным нормам. Нормы подбираются по виду работ.
Многоквартирные и индивидуальные дома. В смету входят общестроительные работы, инженерные системы и благоустройство. Объёмы считаются по проекту, а разделы сметы повторяют его структуру, поэтому заказчик легко сопоставляет расчёт с чертежами и проверяет итоги по главам. Благоустройство выделено в отдельный раздел.
Фермы, хранилища, теплицы. Для типовых конструкций применяются нормы на соответствующие виды работ, а технологическое оборудование выделяется отдельно. Заказчик видит, какая часть стоимости приходится на здание, а какая на оборудование, и может распределить затраты по этапам. Типовые решения считаются по единым нормам.
Усиление конструкций, демонтаж, стеснённые условия, поэтапность. Затраты разделяются по этапам, демонтаж отделяется от нового строительства, а коэффициенты на стеснённость применяются только при подтверждении проектом. Каждый этап можно рассчитать и проверить отдельно от остальных. Поэтапность отражается в структуре сметы. Это упрощает согласование этапов.
Вопросы
Результат передаётся в редактируемом формате сметной программы и в Excel, а также в PDF, вместе с пояснительной запиской. Редактируемый файл нужен, чтобы заказчик и проектировщик могли вносить правки сами, а PDF удобен для подписания и подачи. Пояснительная записка описывает исходные данные и принятые решения. При изменении проекта файлы обновляются с пометкой версии. Пояснительная записка прилагается всегда.
Отвечает сметчик, который составлял документ. По каждому замечанию он готовит либо исправление, либо обоснование со ссылкой на норму. Заказчику не нужно искать нового исполнителя и объяснять ему историю расчёта: ответ даёт тот, кто знает смету изнутри и может сразу найти нужную строку. Исправления вносятся в редактируемый файл, а пояснения даются письменно. Так заказчик получает единую позицию по расчёту.
Проект или ведомость объёмов, техническое задание и требования заказчика к форме результата. Если проекта ещё нет, достаточно дефектной ведомости или перечня работ. Сметчик оценит состав материалов и сообщит, чего не хватает, а также назовёт срок и стоимость работы до её начала. Вопросы по недостающим данным задаются одним списком. Состав материалов уточняется до начала работы, чтобы не возвращаться к нему позже.
Да, с юридическими лицами по договору с техническим заданием и актом. В договоре фиксируются состав работ, форма результата, порядок связи и ответственность сторон. Документы заказчика хранятся и передаются с соблюдением конфиденциальности, а результат принимается по акту, как при любой подрядной работе. Заявку для оценки можно отправить через форму на сайте. Подписанный акт закрывает каждый этап.
Да. Смета составляется по документам: проекту, ведомостям, чертежам и договору. Данные с объекта заказчик передаёт по перечню, который выдаёт сметчик, в виде фотографий, обмеров и актов. Выезд специалиста не требуется, поэтому заказчики из Сарапула, Воткинска и других городов республики работают так же, как из Ижевска. Все вопросы по документам решаются письмом или созвоном. Данные с площадки собираются по понятному перечню.
Да. Сметы готовятся с учётом требований 44-ФЗ и 223-ФЗ и экспертизы. Для бюджетных объектов Удмуртской Республики это означает обоснованные цены, полный комплект документов и оформление, которое можно представить на проверку. Участникам закупок доступна проверка сметы заказчика до подачи заявки и расчёт собственной цены. Результат экспертизы и торгов не обещается: сметчик отвечает за качество собственных документов. Комплект оформляется так, чтобы его можно было представить заказчику или проверяющему.
